15.06.06
19.06.06
|

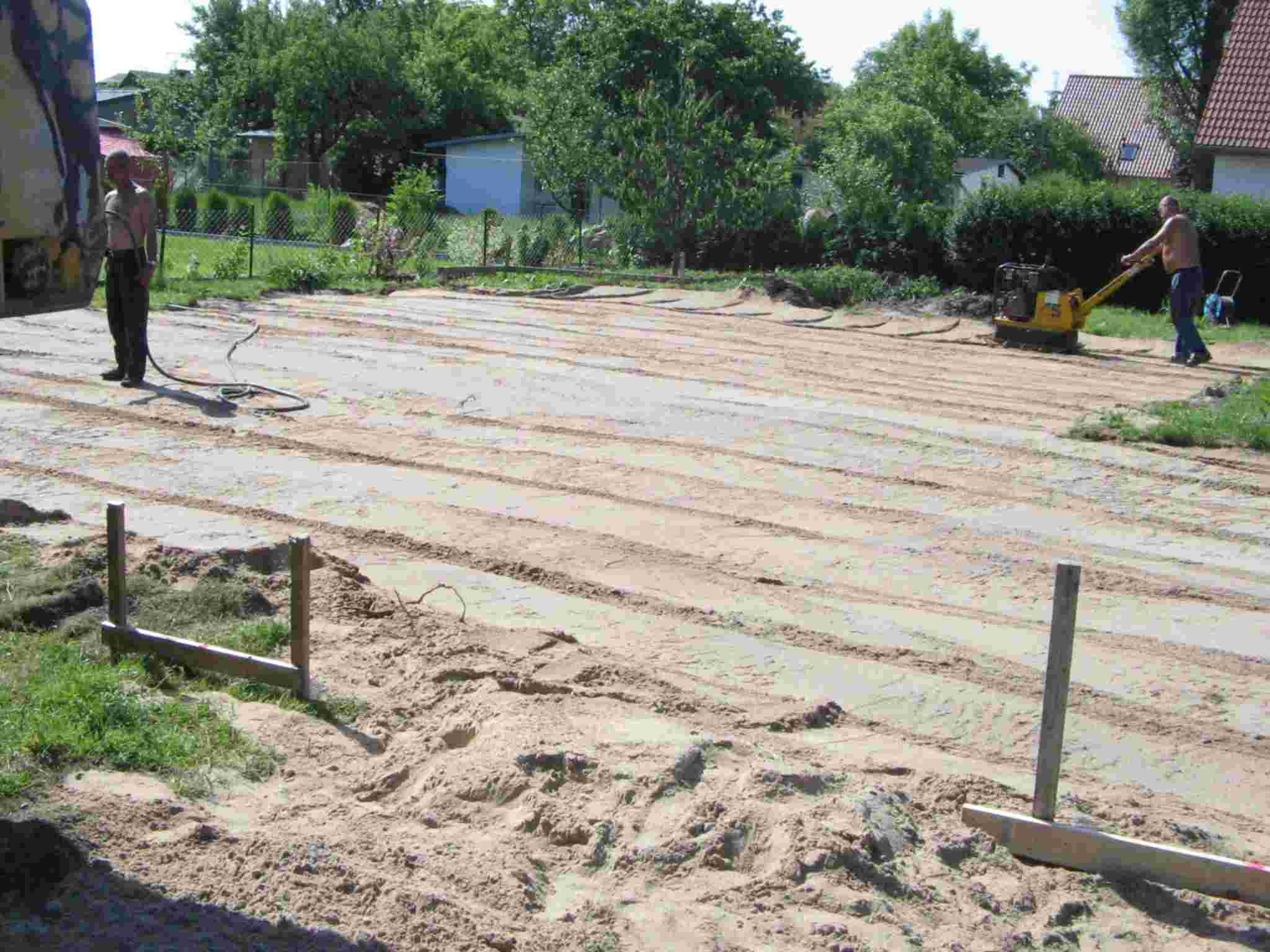

Zunächst die
Anfangsfase, bei beiden
Beispielen gleich: Erstellung des Erdbaus und Vorbereitung der Gründung

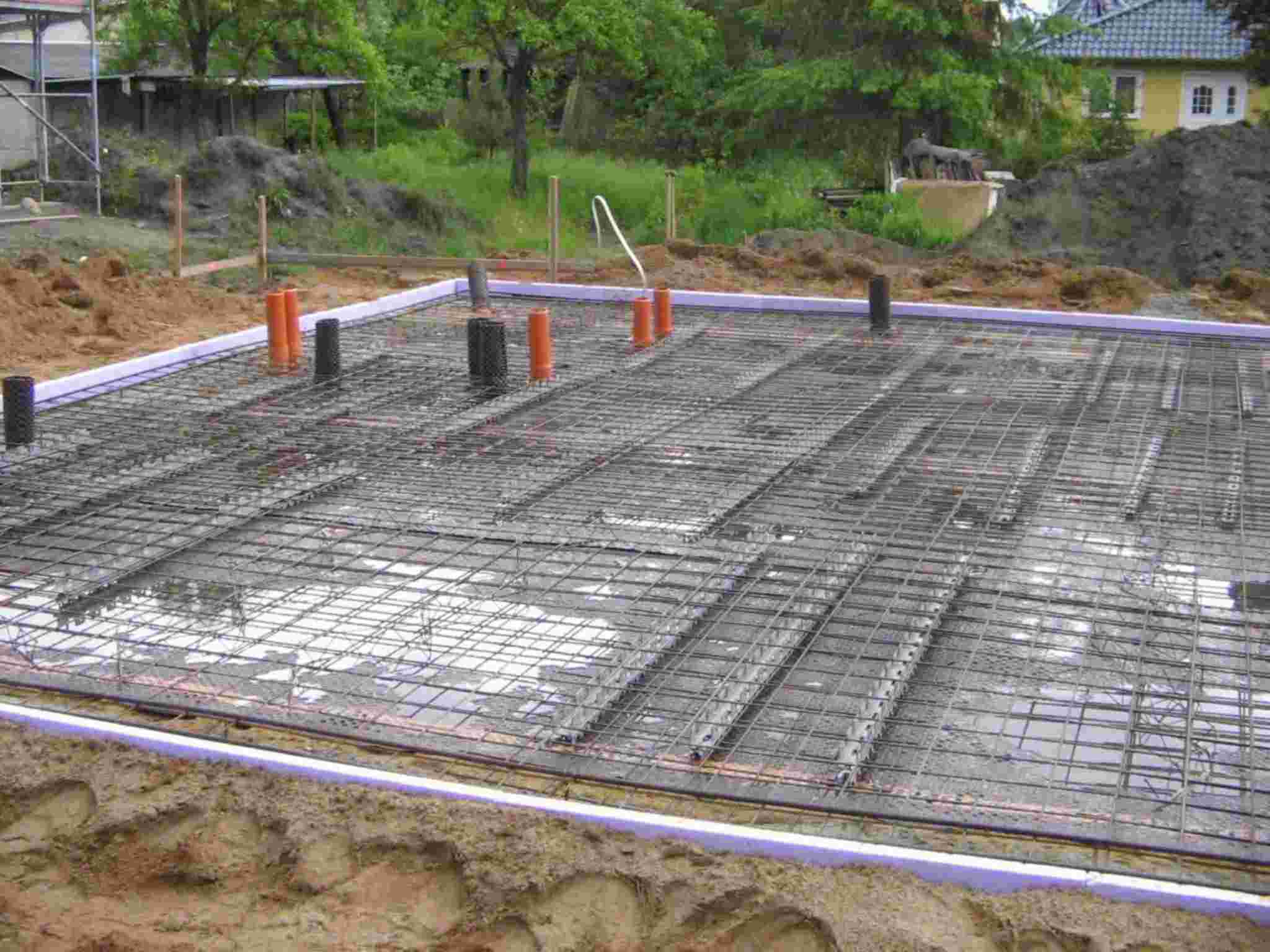

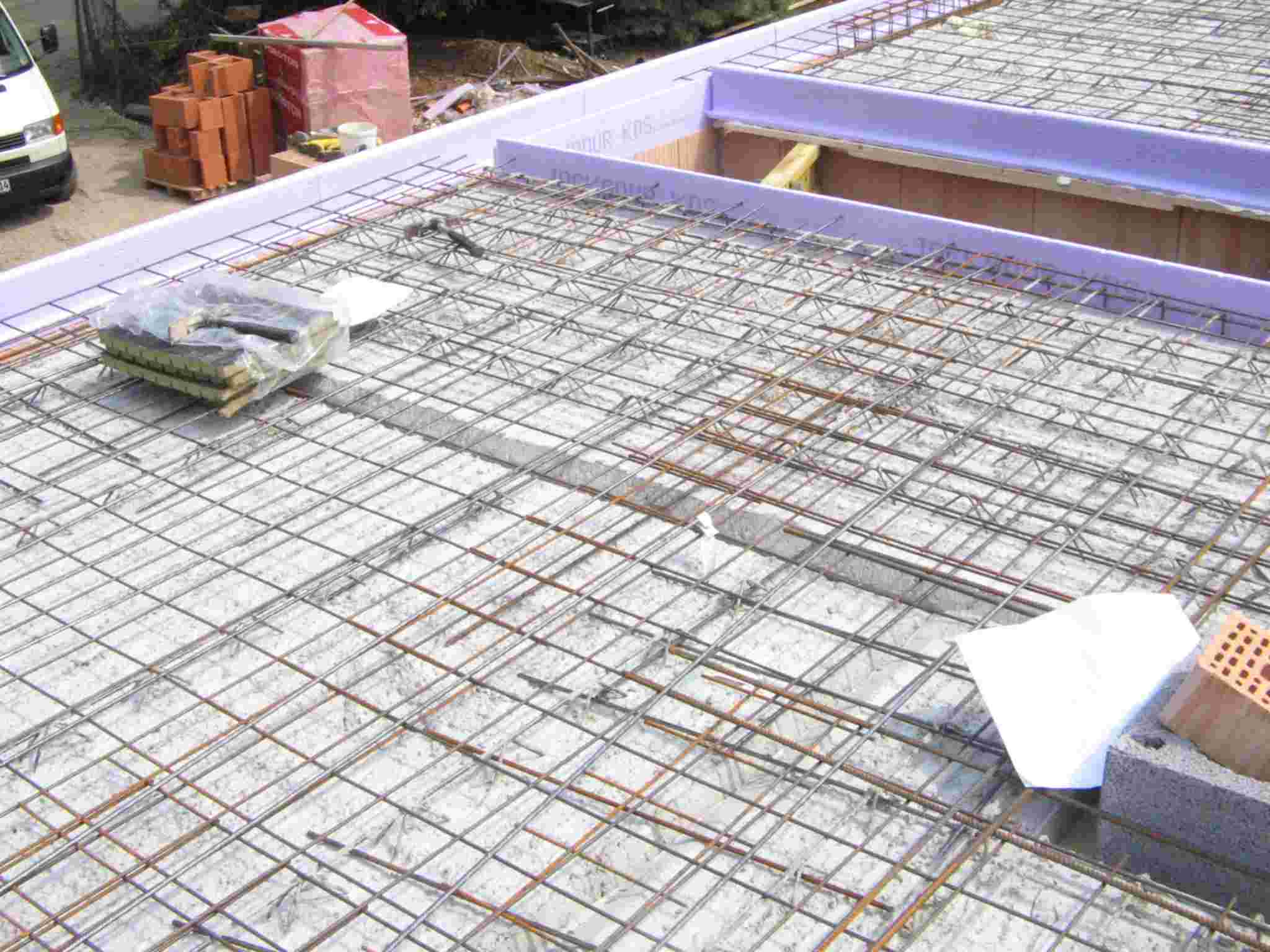

(links, 15.09.06), daneben am 19.06.06 die Sohlplatten, links für ein
1-geschossiges, rechts für ein 2-geschossiges Haus!
|
|
|
|
|
|
|
|
|
29.06.06
|

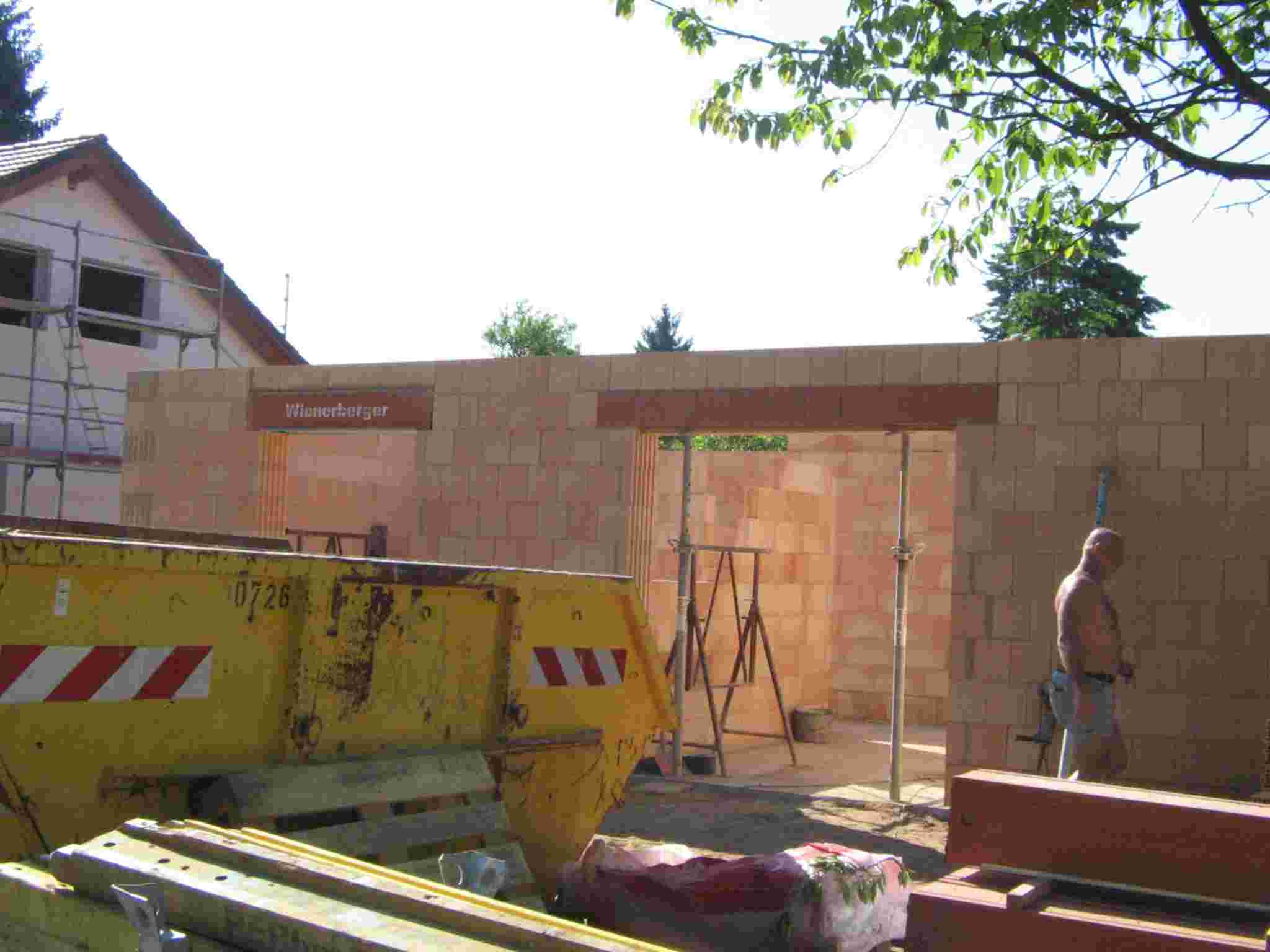

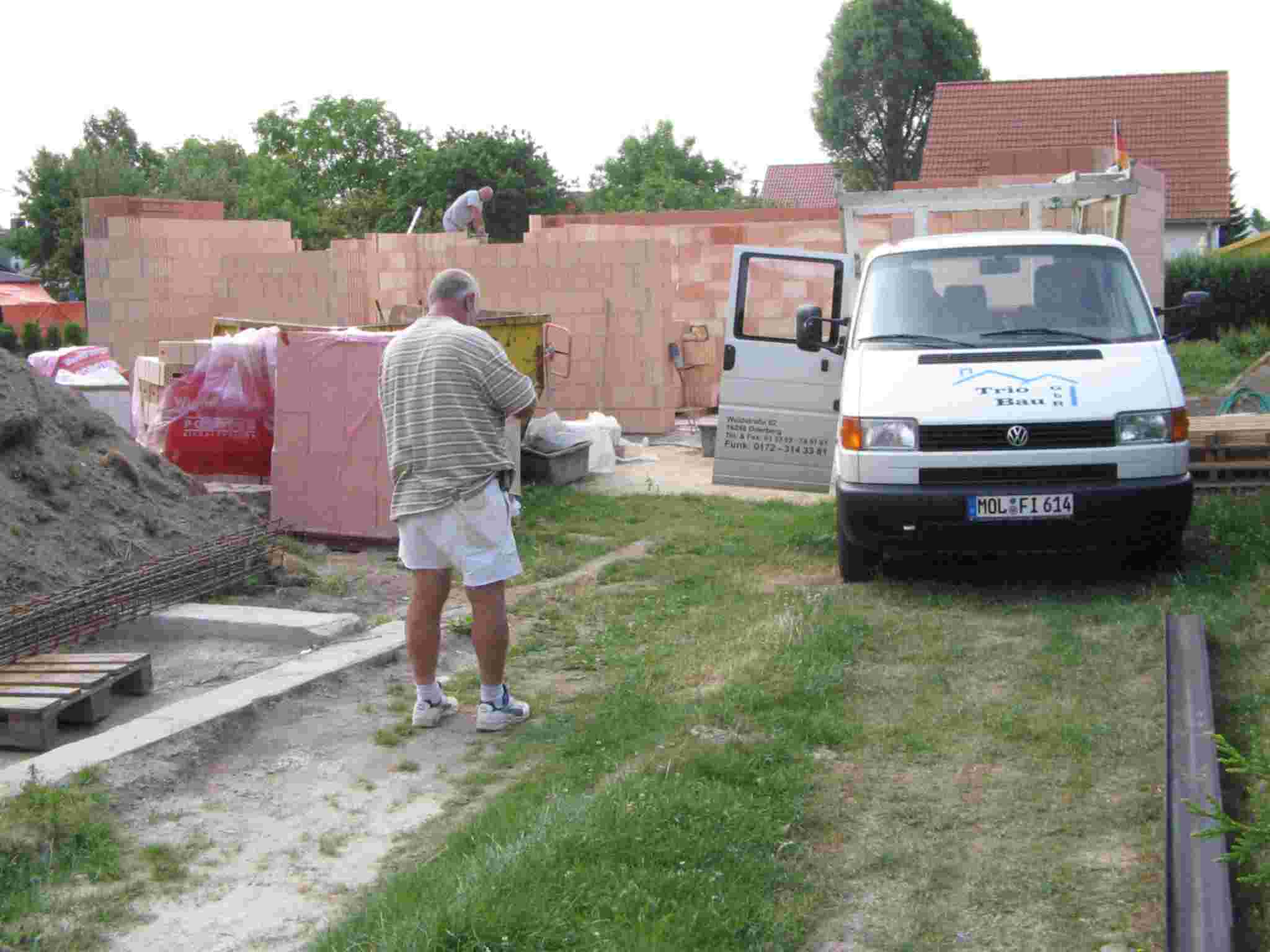

Die beiden
Häuser sind nun einen Schritt
weiter, links das 1-G-Haus, rechts das 2-G-Haus:
|
|
|
|
|
|
|
|
|

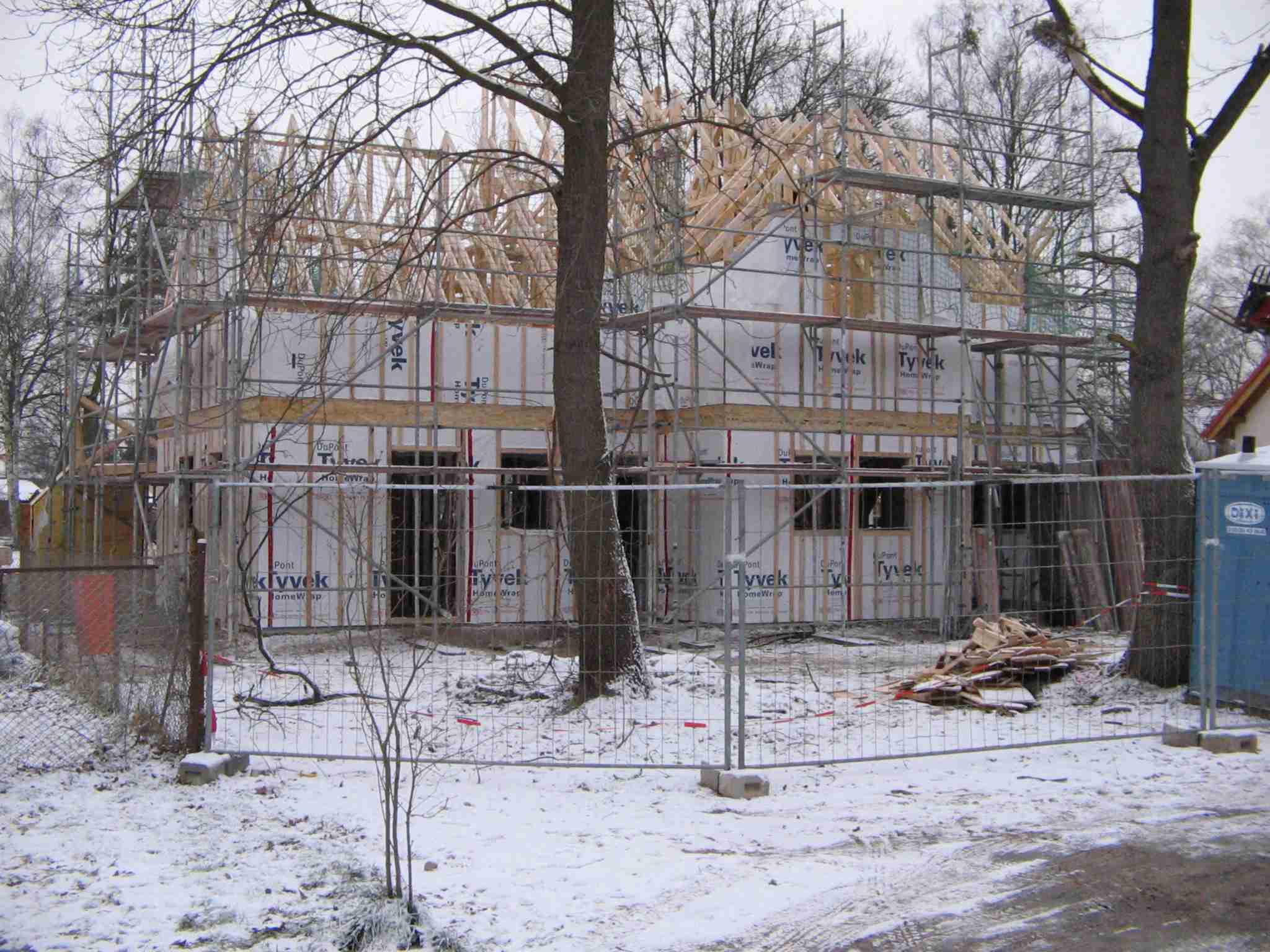

04.07.06
|

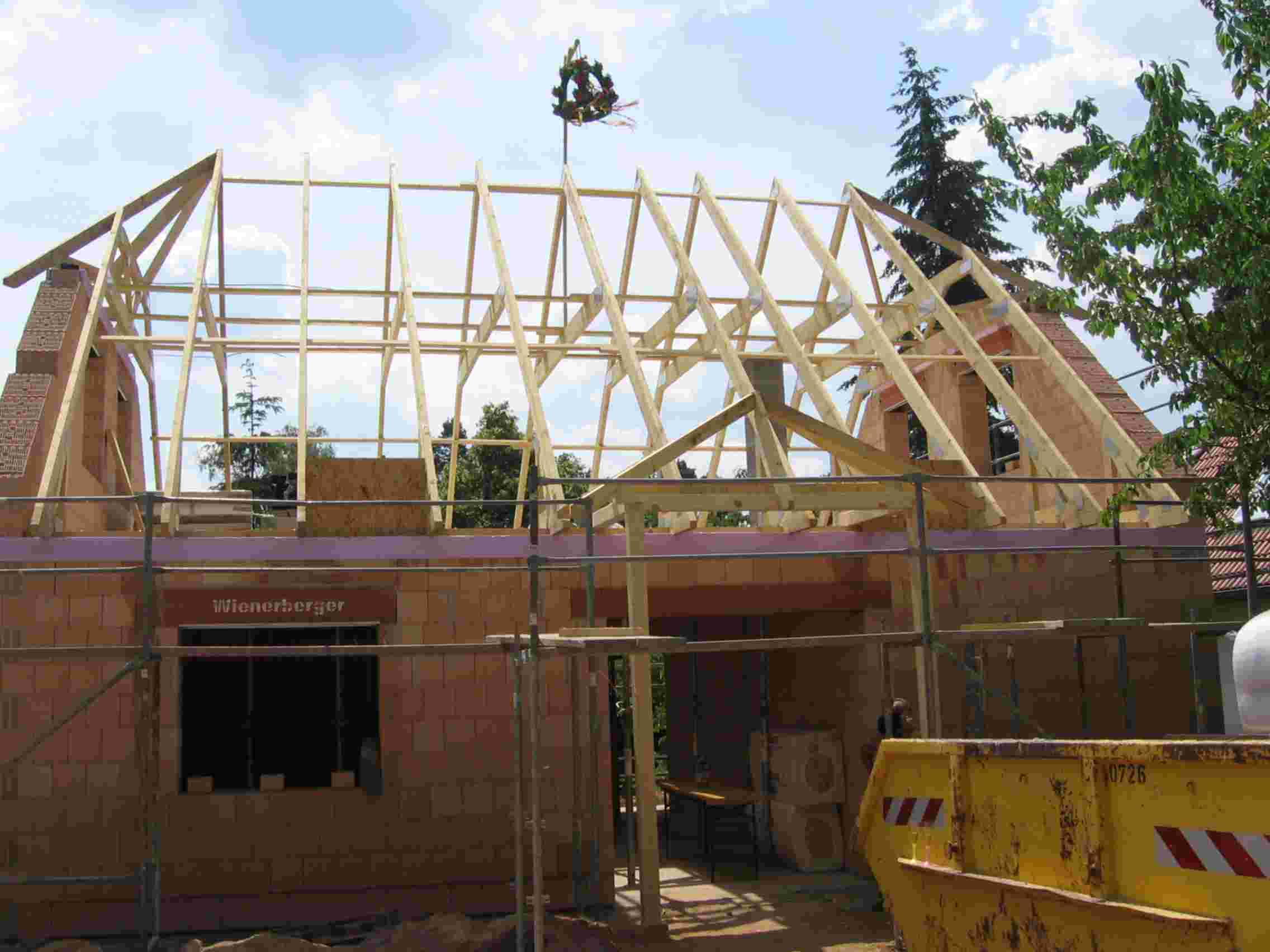

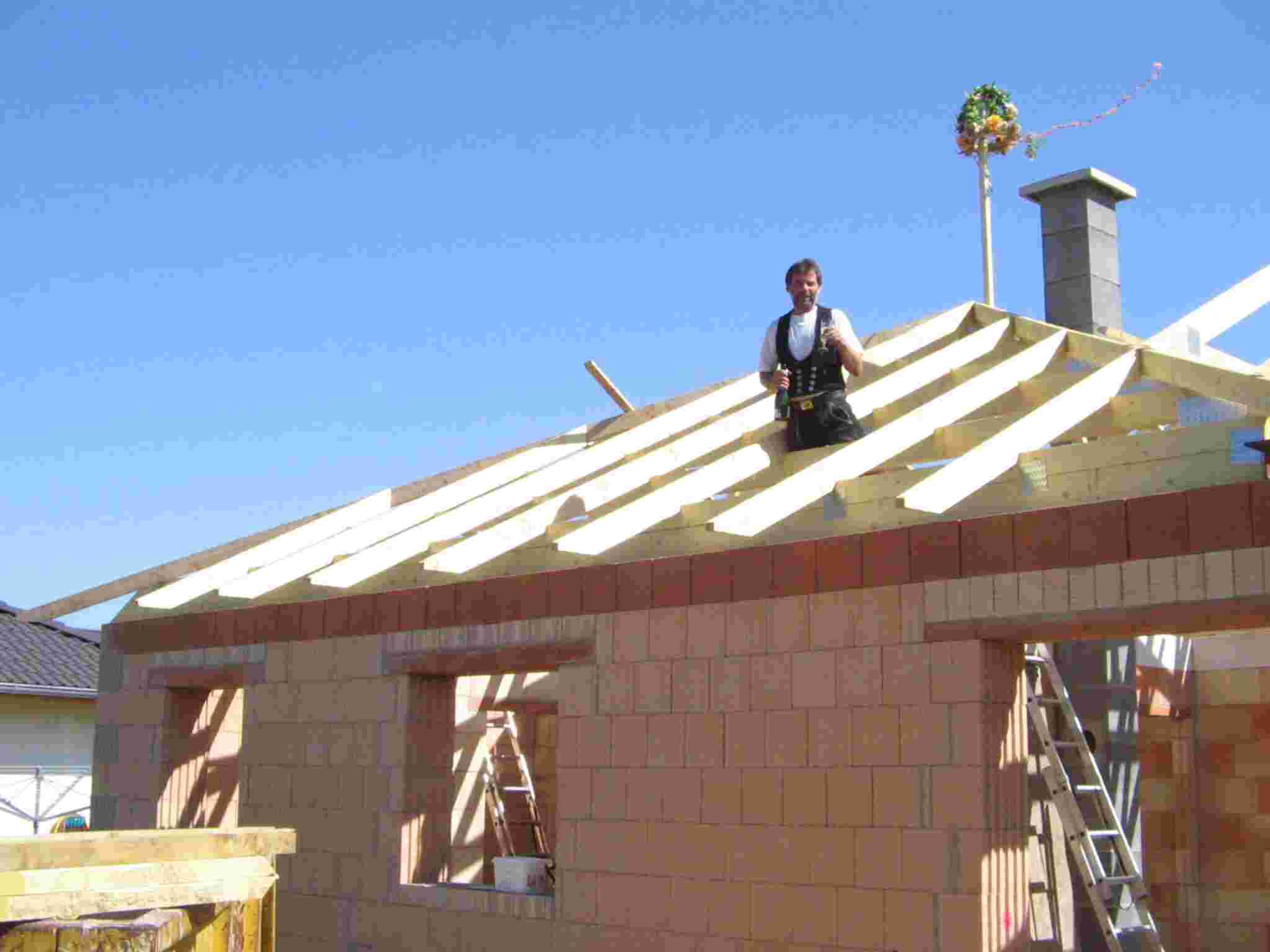

Hier nun das Dachgebinde (Richtfest) bei
beiden Häusern.
|
|
|
|
|
|
|
|
|

18.07.06
|

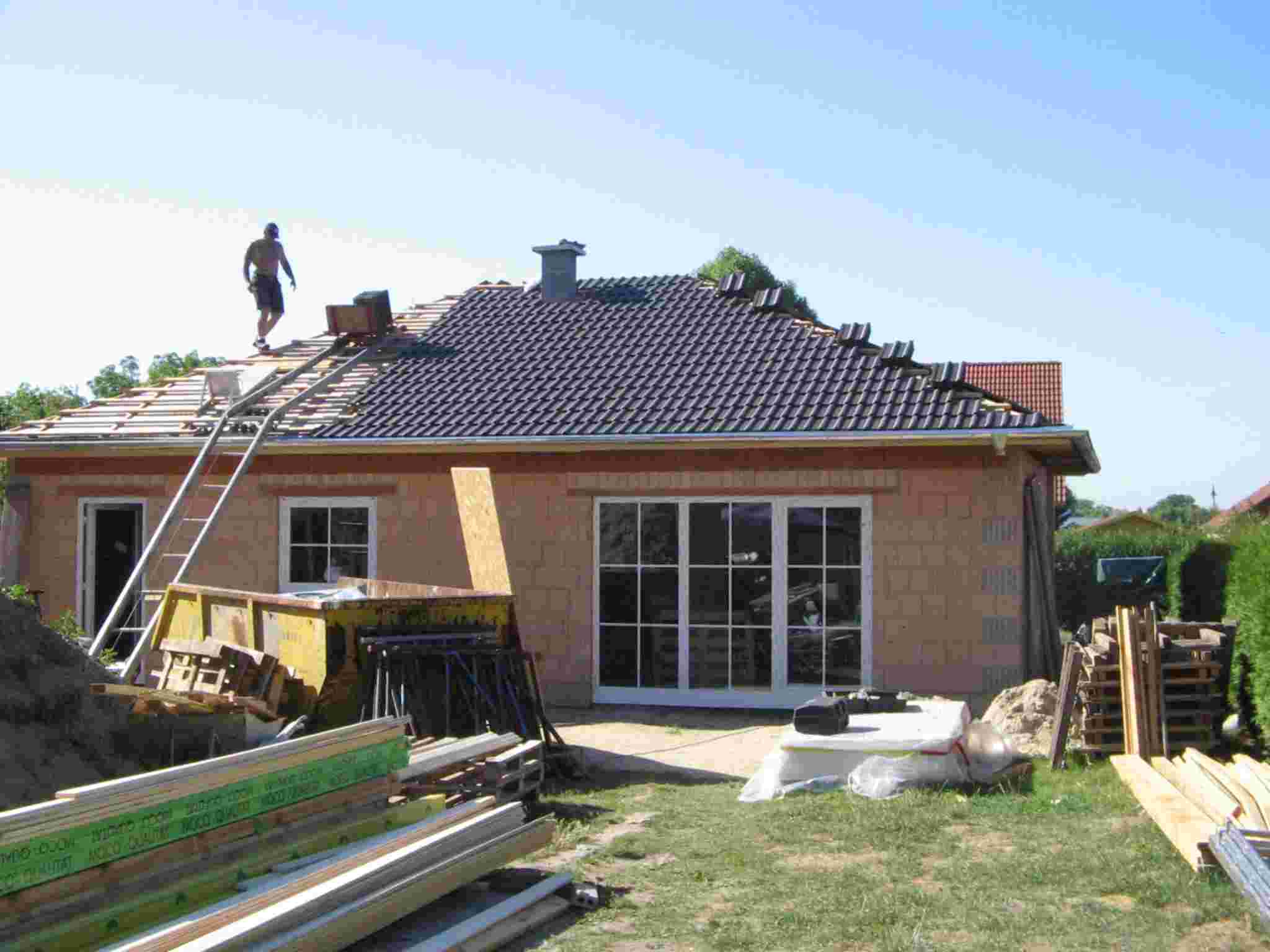

Hier ist das Dach
weitgehend gedeckt,

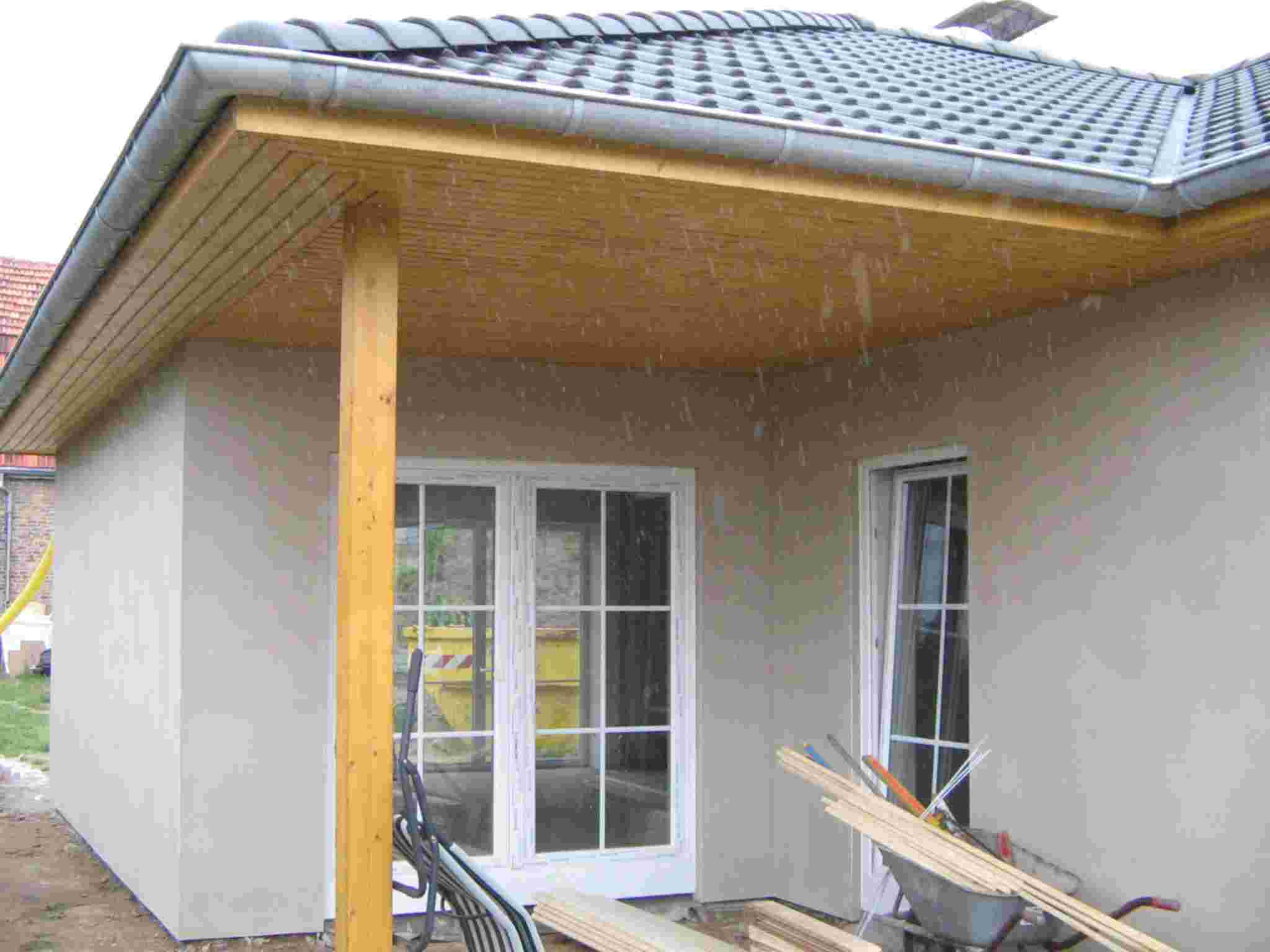

Fenster sind eingebaut, beide Häuser geschlossen nur 5 Wochen nach
Baubeginn
|
|
|
|
|
|
|
|
|
10.08.06
|

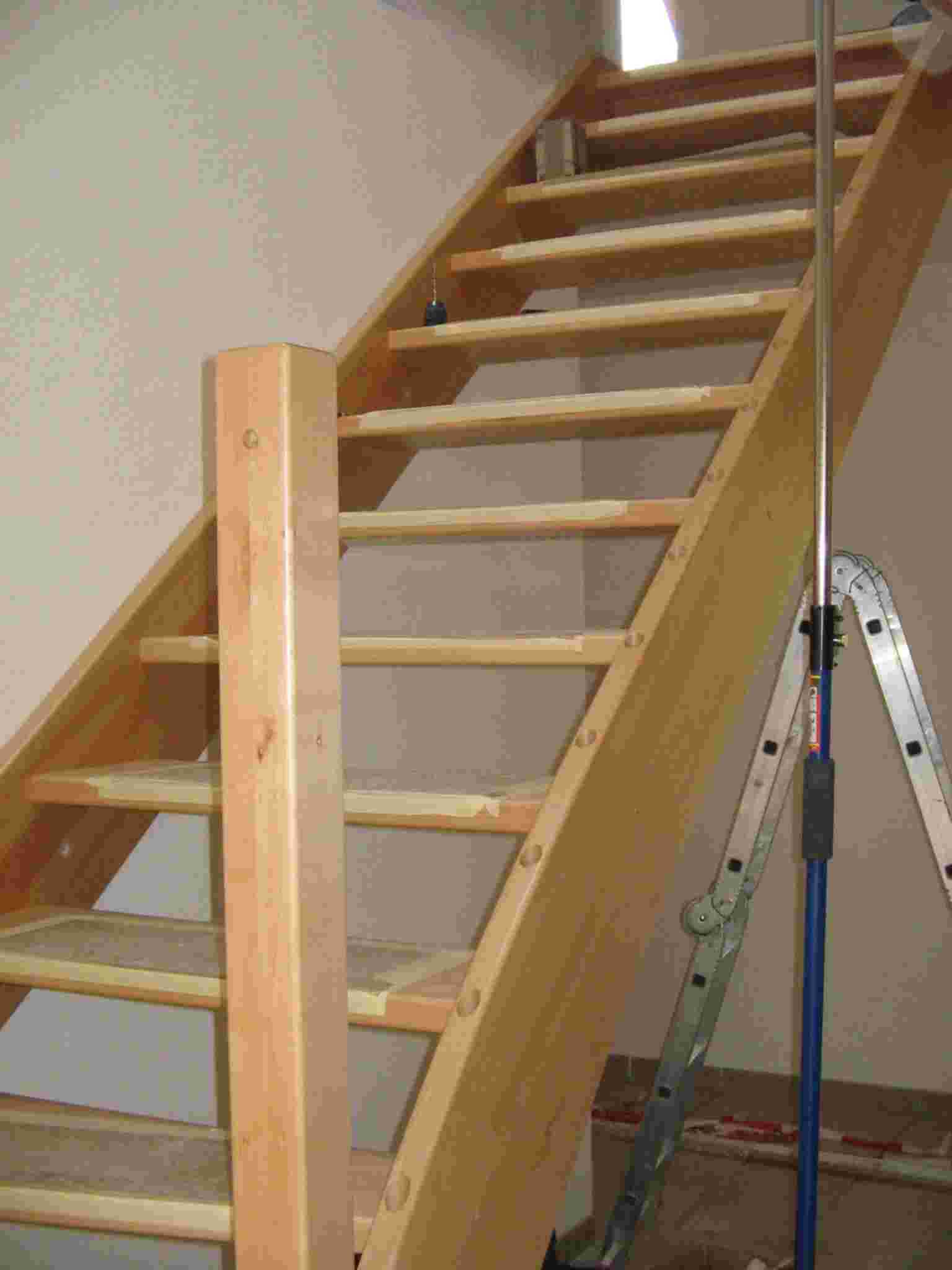

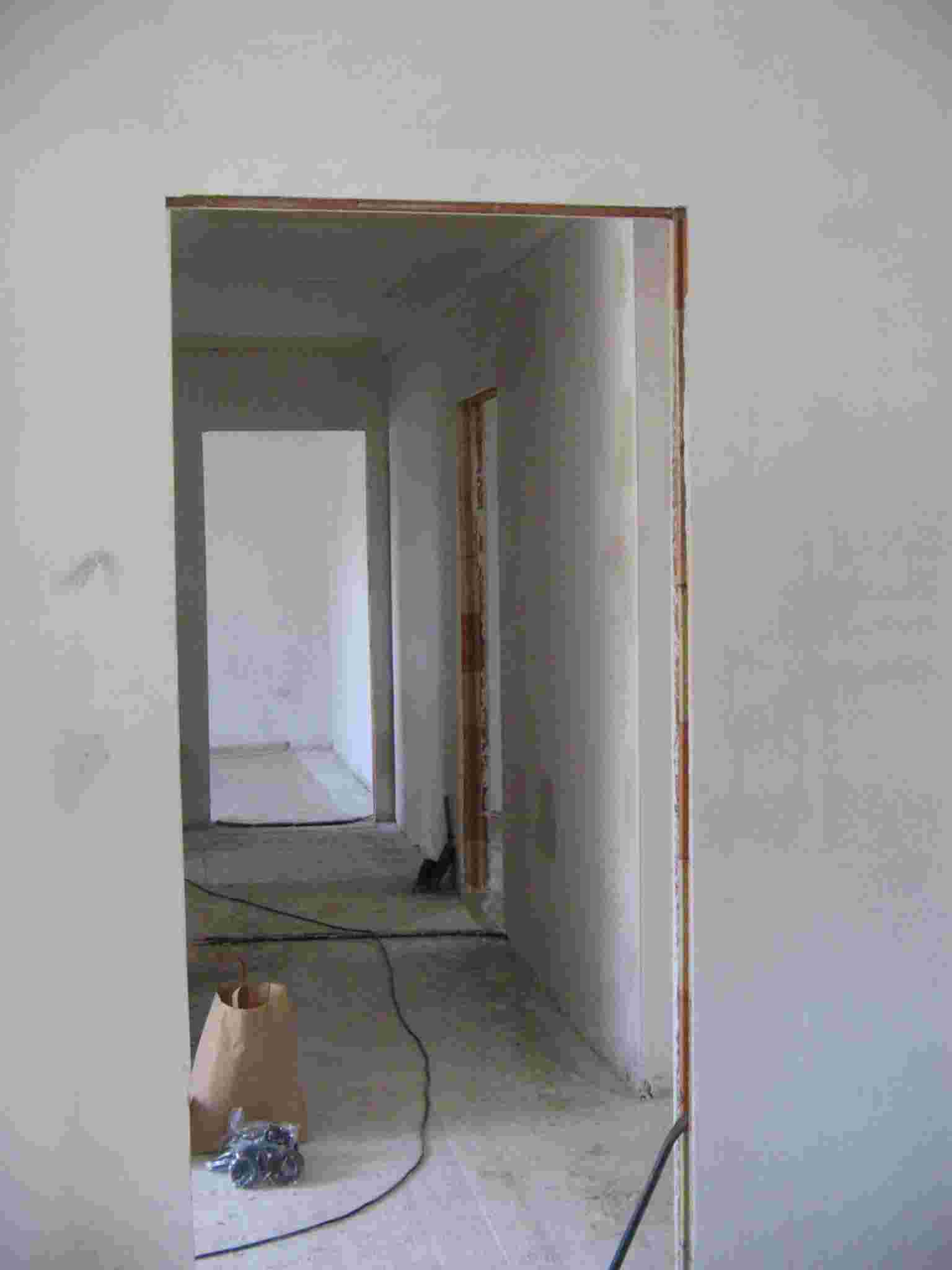

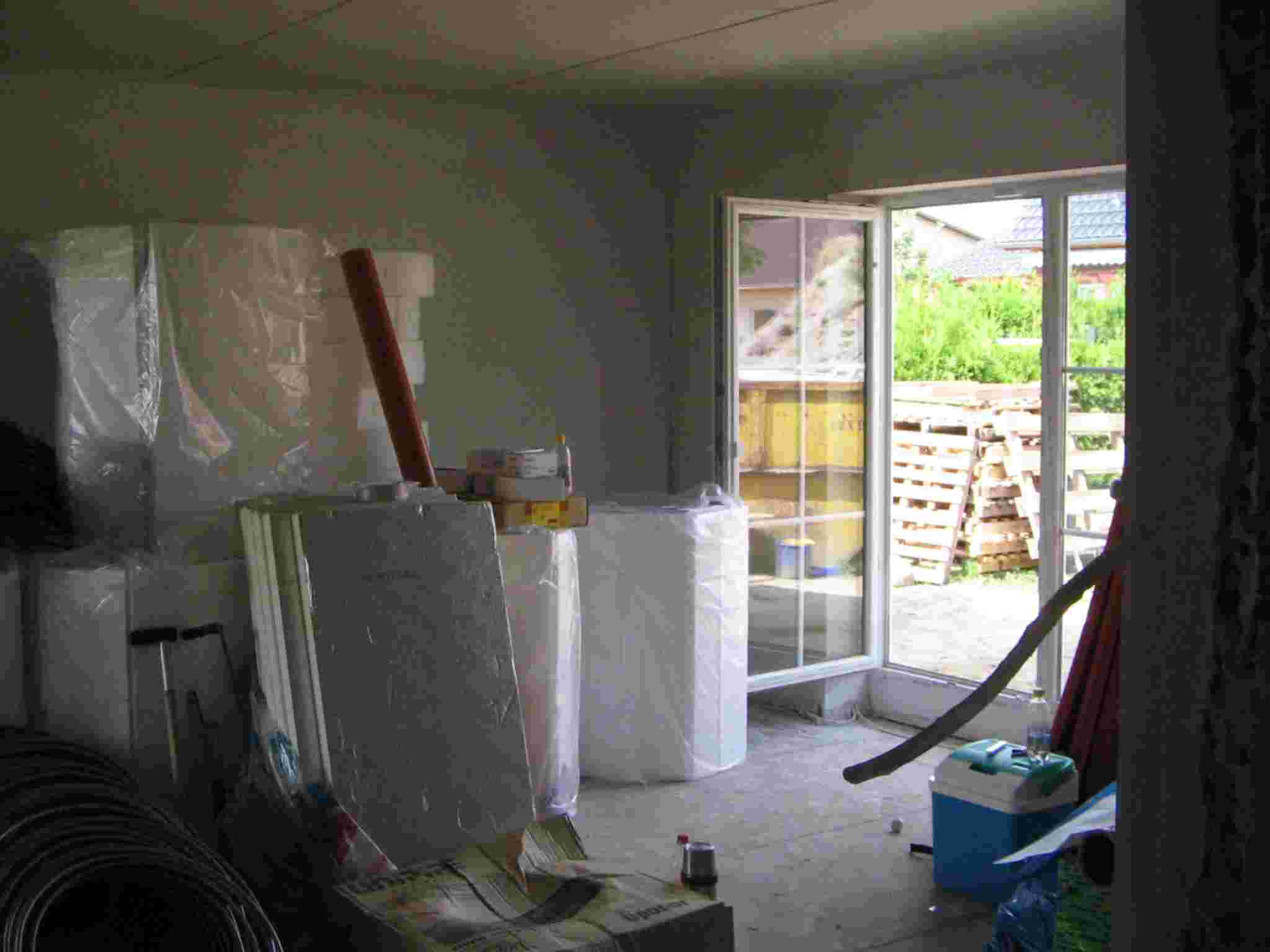

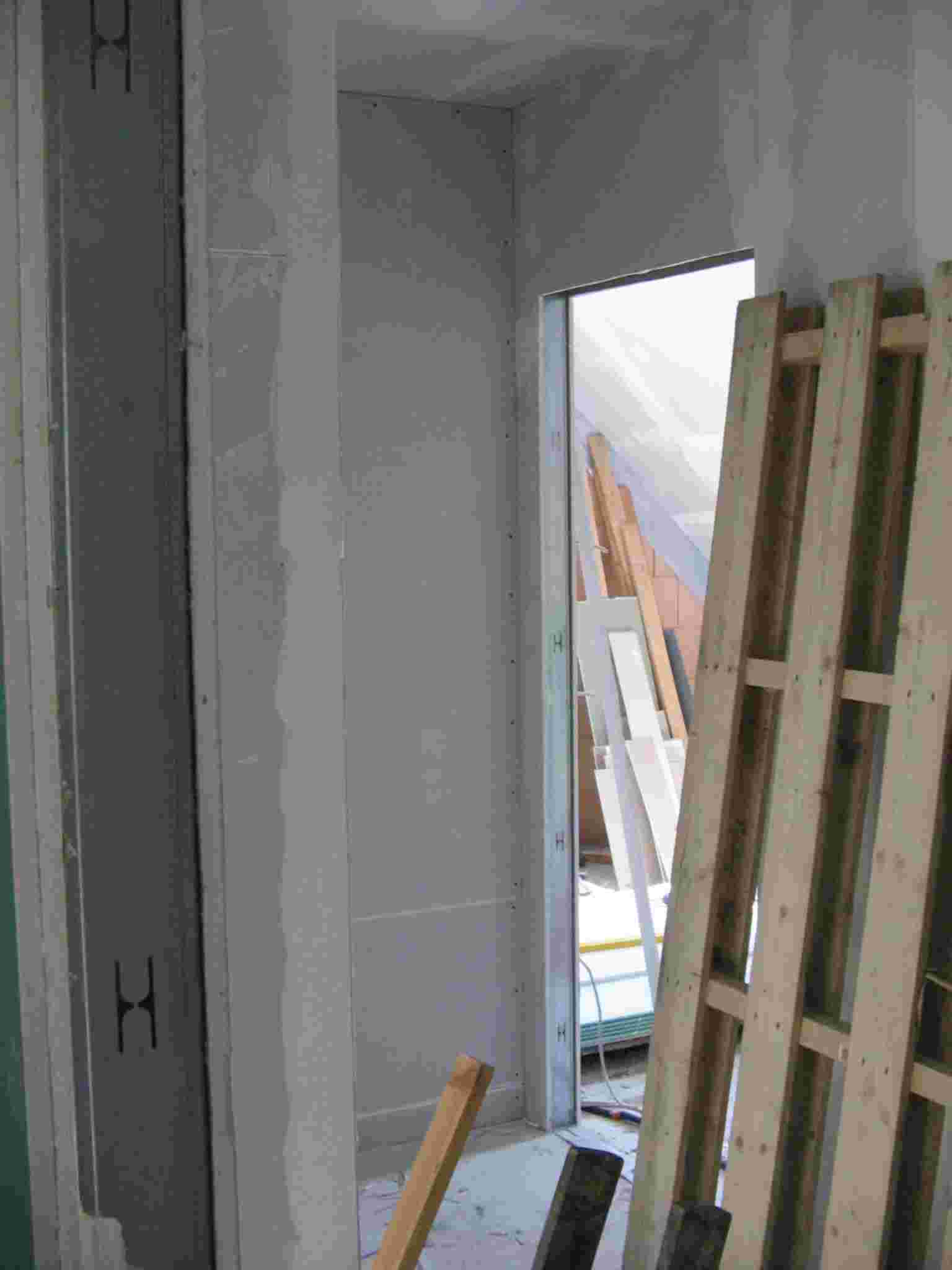

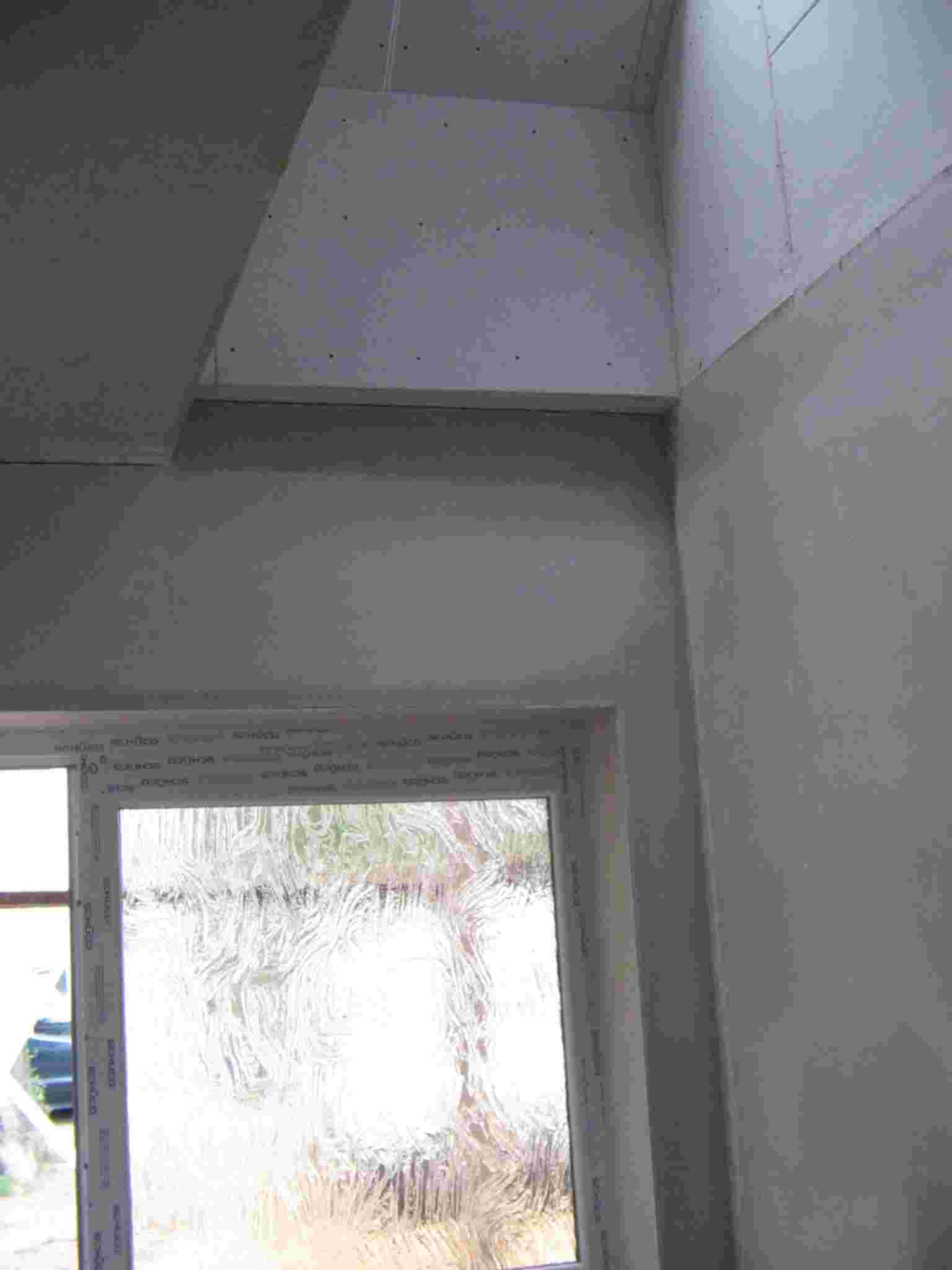

Der Innenausbau
geht zügig voran, der

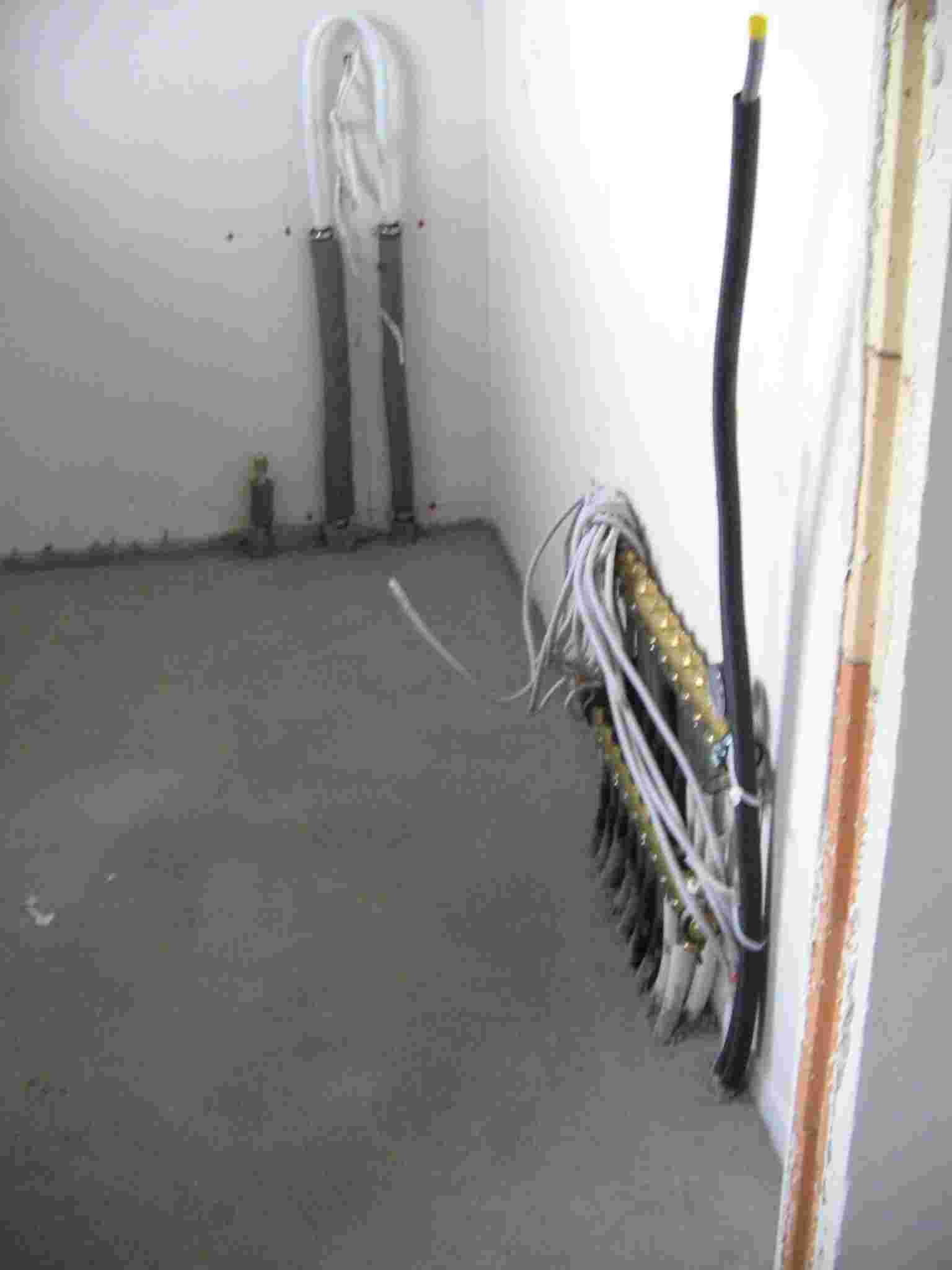

Trockenbau ist abgeschlossen, Elektroverkabelung und Innenputz sind

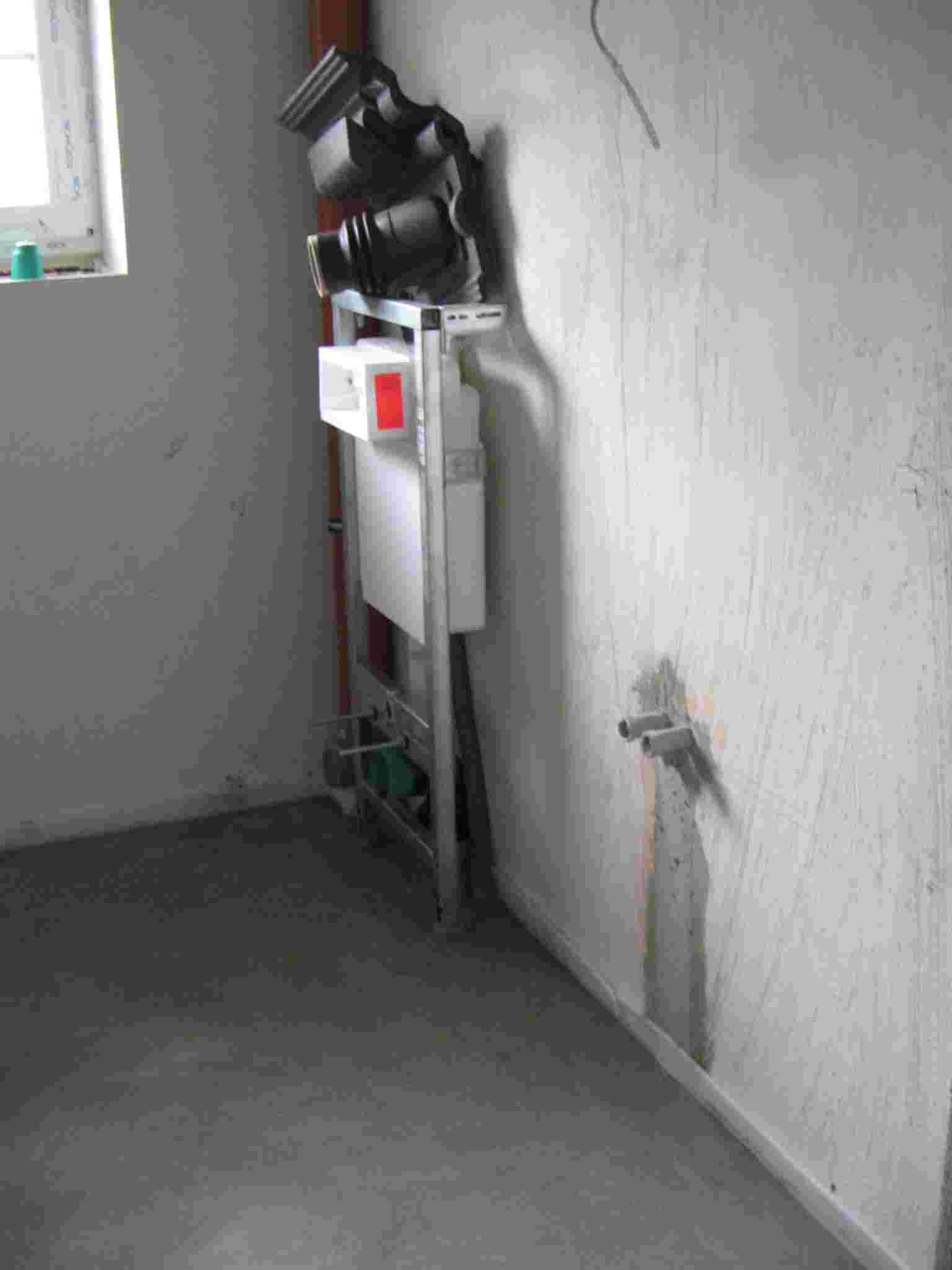

fertiggestellt. Die Heizungs- und Sanitärinstallation ist begonnen.
|
|
|
|
|
|
|
|
|
15.08.06
|

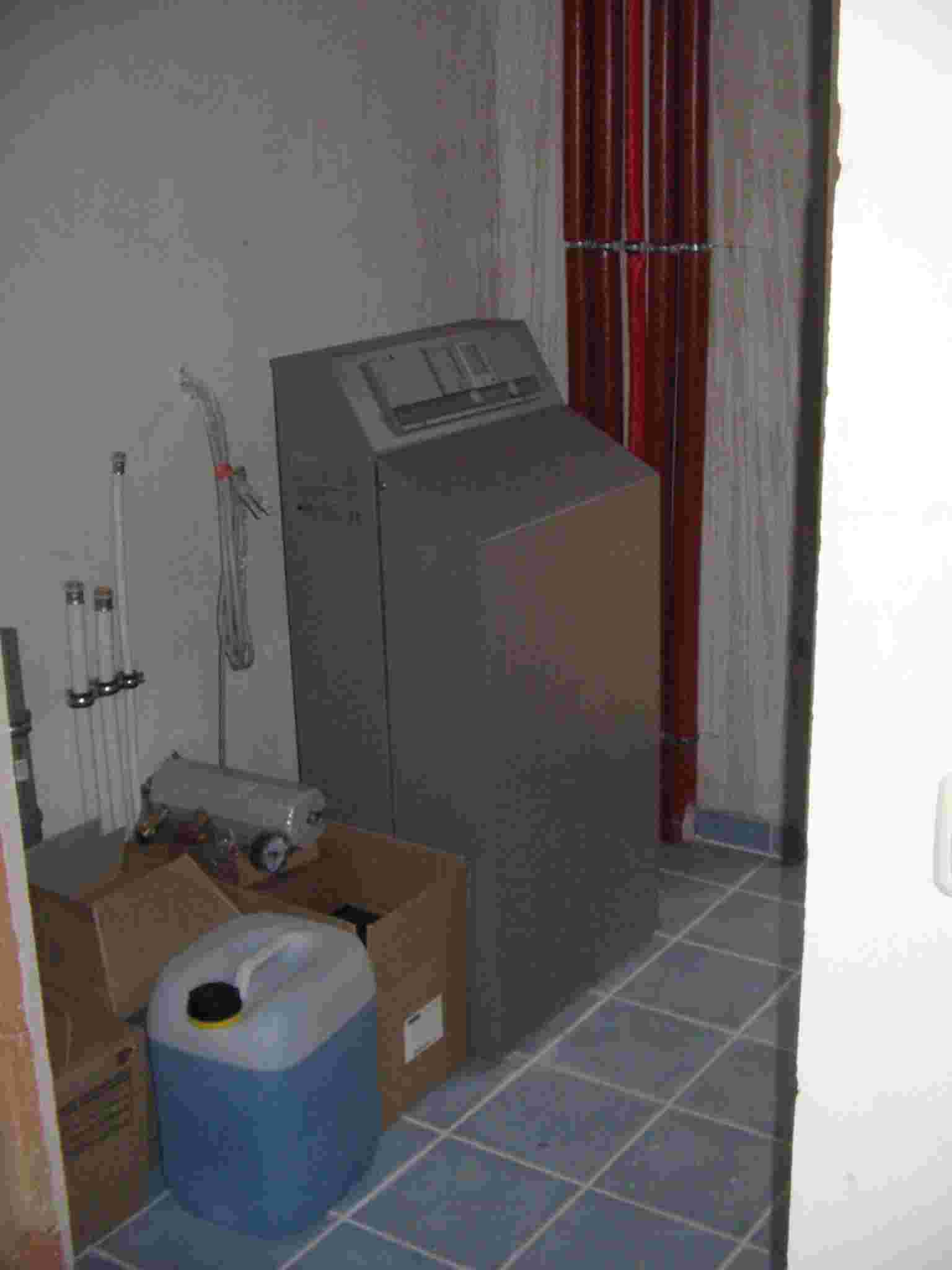

Die Heizungs-
und Sanitärinstallation im

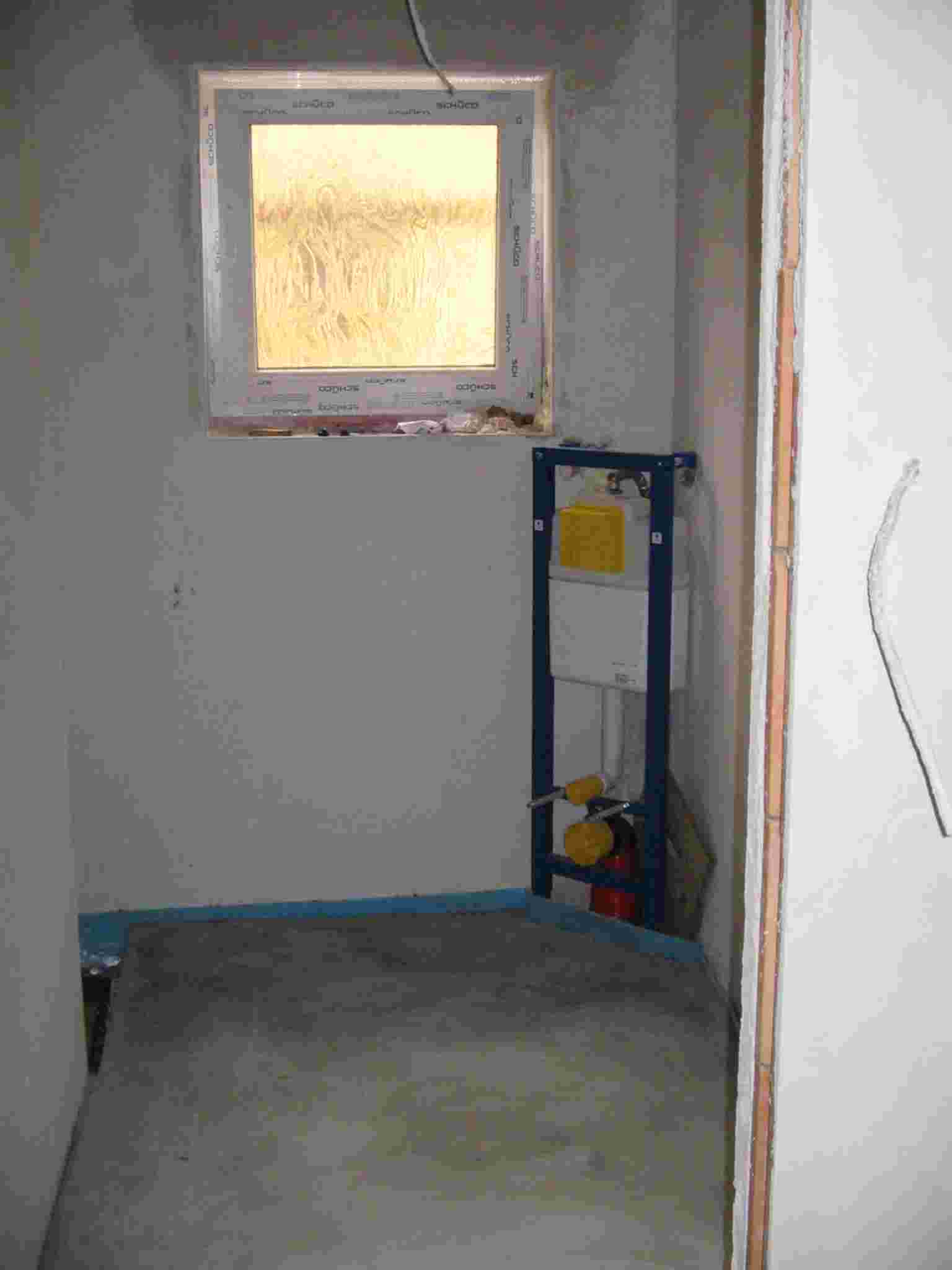

1-geschossigen Haus ist beendet, dort ist auch der Rohfußboden
(Estrich) eingebaut. Bei dem 2-geschossigen Haus wird dies in der
laufenden Woche abgeschlossen.
|
|
|
|
|
|
|
|
|
29.08.06
|

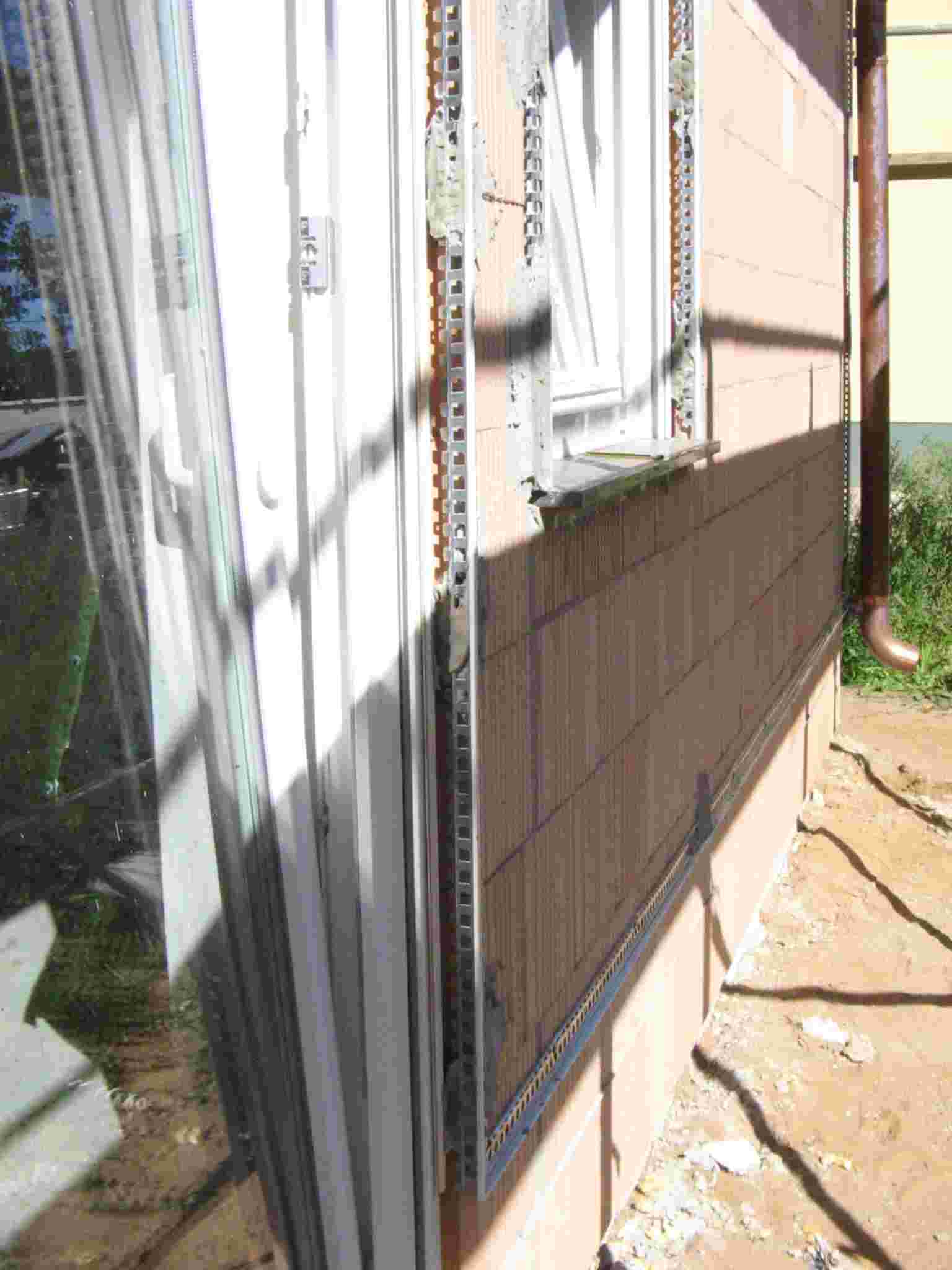

Der Außenputz
des 1-geschossigen Hauses
ist in Ausführung. Bei dem 2-geschossigen Haus wird dies in der
laufenden Woche begonnen. Die Estrich- und Installationsarbeiten sind
dort abgeschlossen.
|
|
|
|
|
|
|
|
|
10.09.06
|

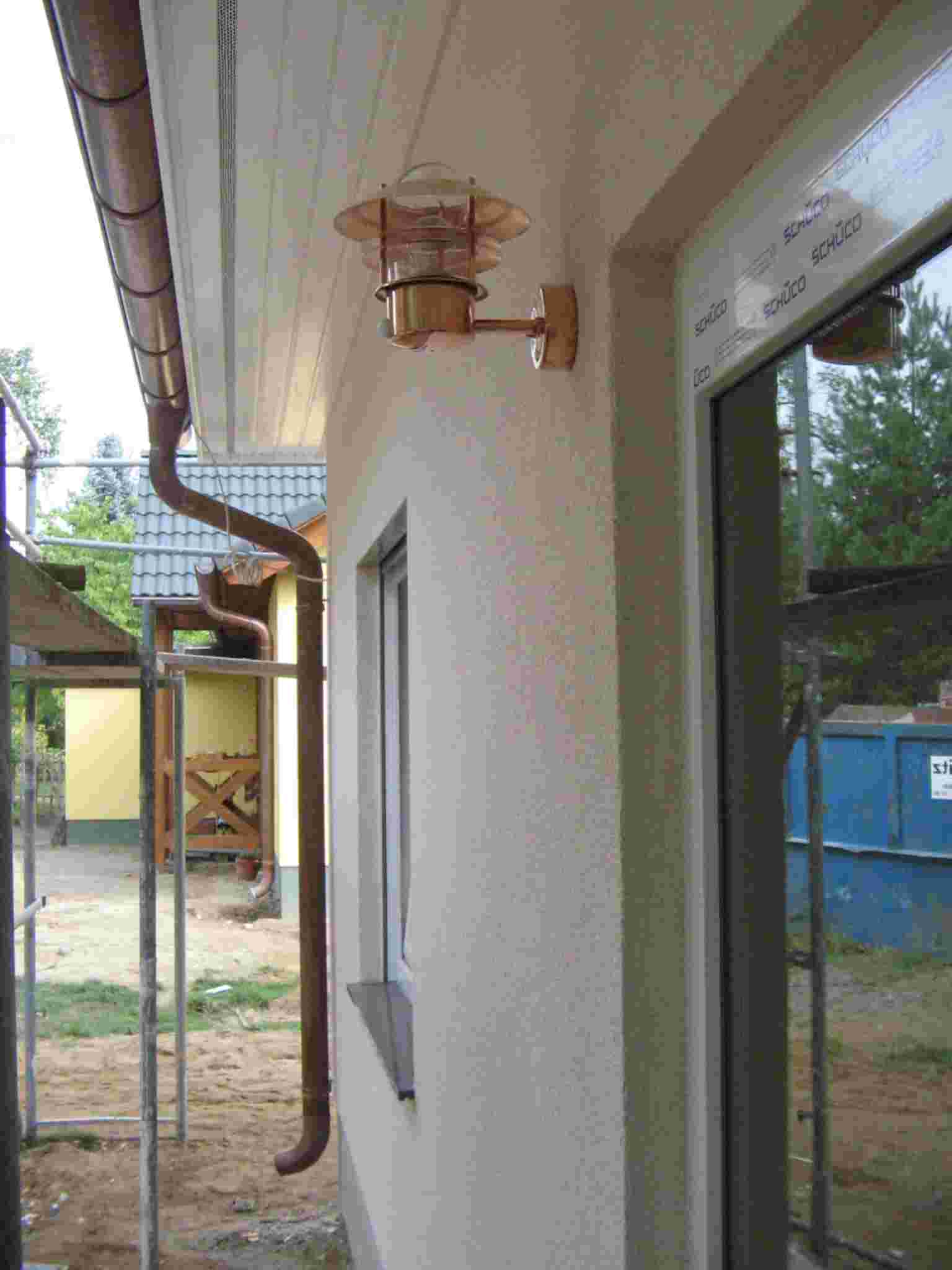

Der Außenputz
des 1-geschossigen Haus
ist beendet. Bei dem 2-geschossigen Haus wird dies in der laufenden
Woche geschehen. Die bereits begonnene Austrocknungsperiode wird
in ca. 2 Wochen zu Ende gehen. Danach können die abschließenden
Innenarbeiten beginnen
|
|
|
|
|
|
|
|
|
19.09.06
|
Die
Austrocknungsperiode des
1-geschossigen Hauses ist beendet. Hier werden Fliesen und
Sanitärobjekte eingebaut. Bei dem 2-geschossigen Haus wird eine komplex
Solar- und Wärmepumpenanlage eingebaut. Die Austrocknungsperiode wird
durch das Anlaufen der Fußbodenheizung in ca. 1 Wochen beendet. Danach
können auch hier die abschließenden Innenarbeiten beginnen.
|
|
|
|
|
|
|
|
|
29.09.06
|
Das
1-geschossige Haus ist fertig
gestellt nach gut 3 Monaten Bauzeit. Das technisch
anspruchsvollere 2-geschossige Haus ist jetzt außen komplett
fertig. Die abschließenden Innenarbeiten sind in Ausführung. Die
endgültige Fertigstellung wird in ca. 2 Wochen sein.
|
|
|
|
|
|
|
|
|
16.10.06
|
|
|
|
Die
abschließenden Innenarbeiten des
2-geschossigen Hauses stehen kurz vor der Fertigstellung. Die
Hausübergabe
ist für die
nächste Woche geplant.
|
|
|
|
|
|
01.11.06
|
|
|
|

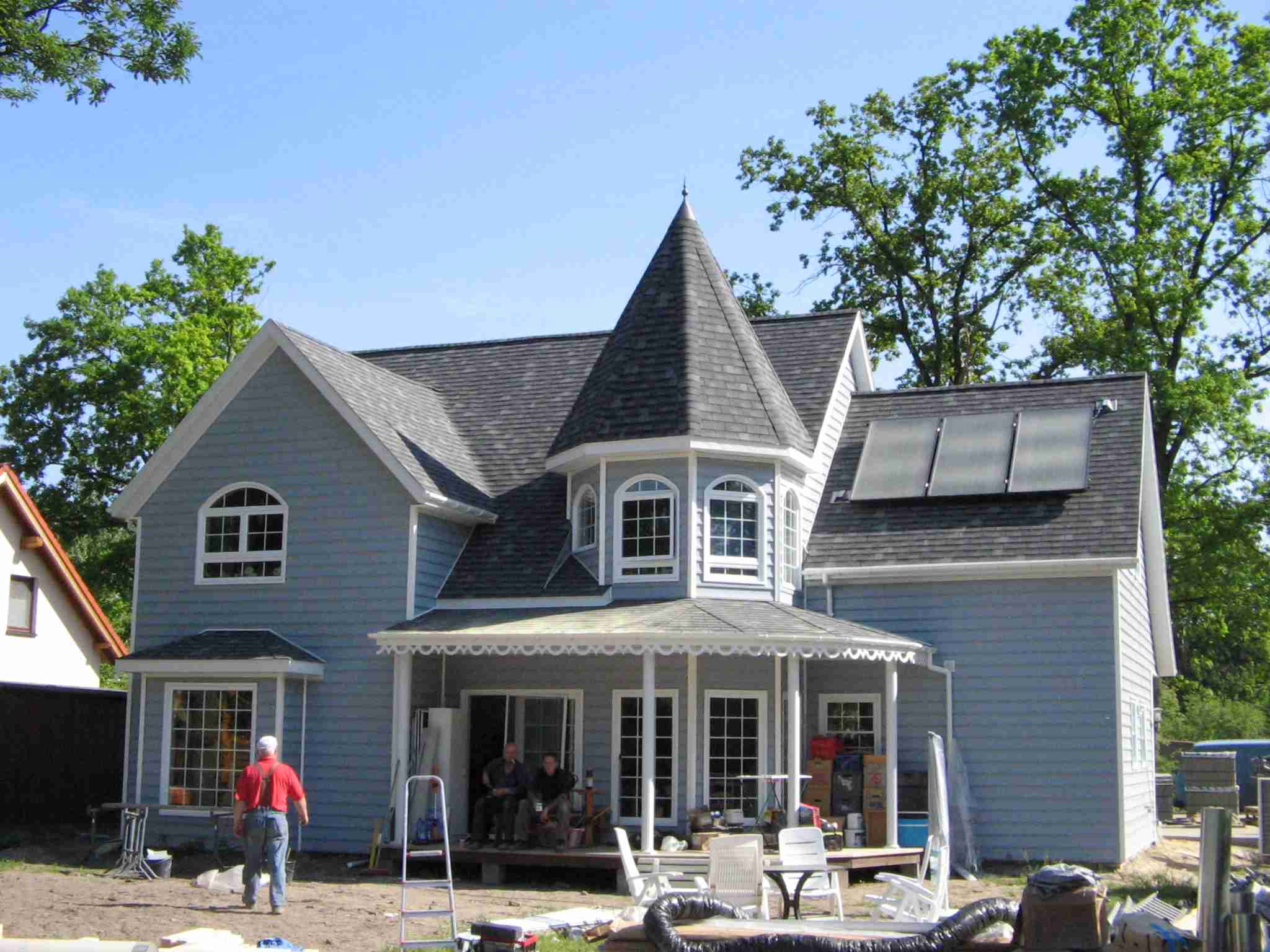

Auch das
komplizierte 2-geschossige

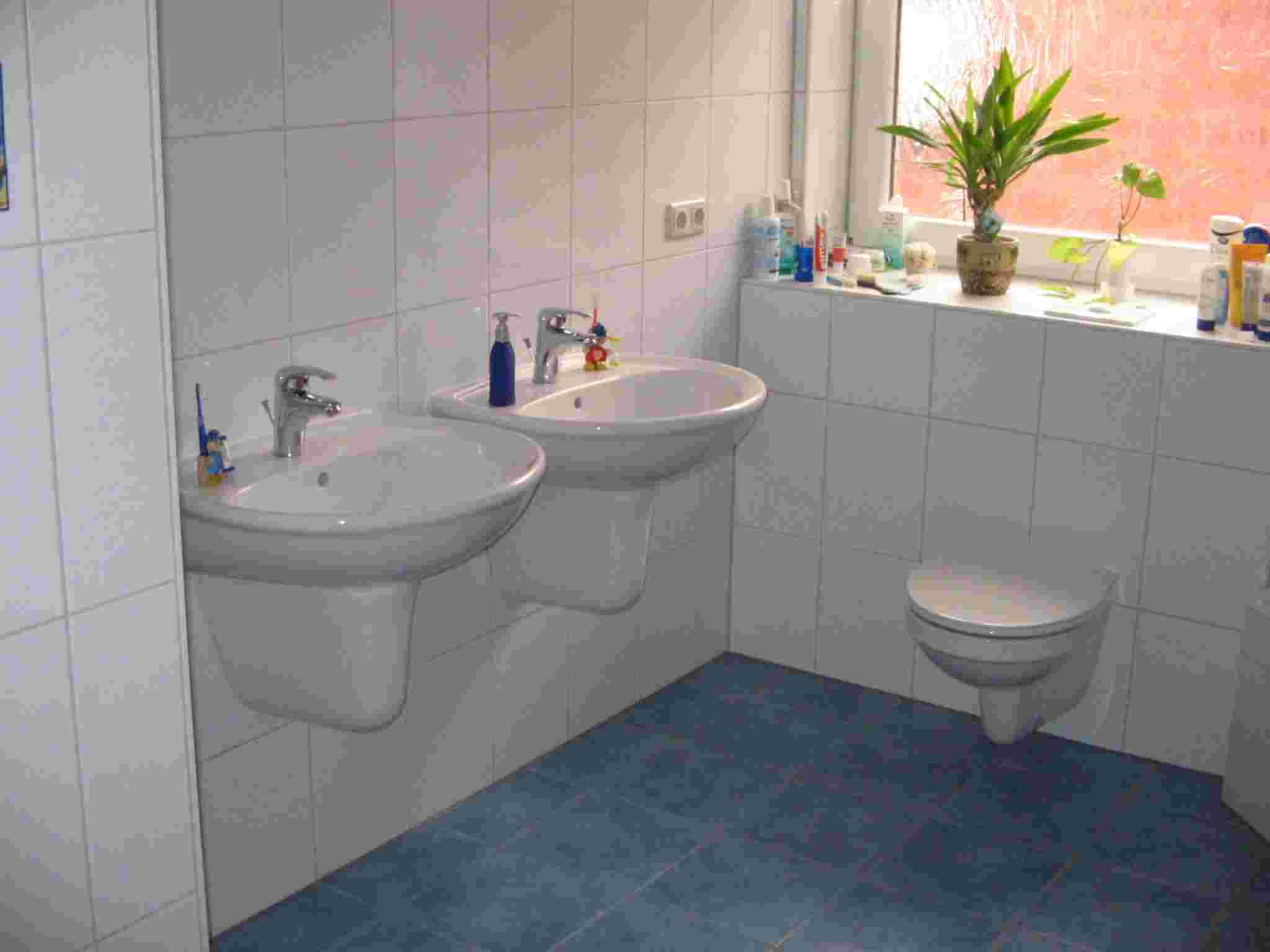

Haus ist nun fertig und nach 5 Monaten Bauzeit übergeben
an
den Bauherrn
|
|
|
|
|
|
